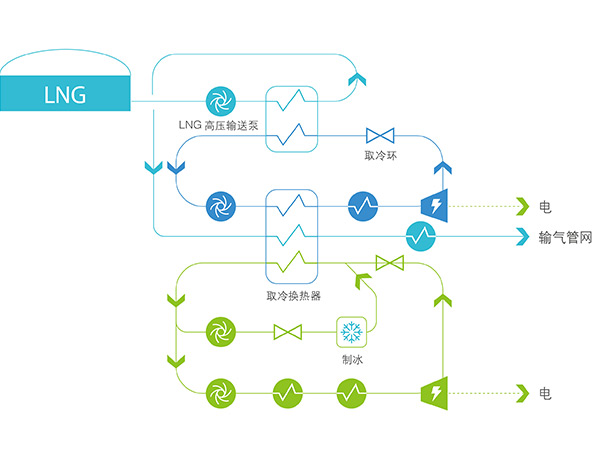

据悉,该项目是新地2016年的重点研发项目,作为国内首套LNG冷能发电试验装置,意义十分重大。该项目自2016年3月份正式启动,9月份进入生产制造装阶段,11月底完成现场安装及调试,12月份试运行并成功并网发电。项目采用了新地公司自主研发的LNG冷能发电工艺技术,并采用了撬装化、模块化的设计和制造理念。
