据了解,该项目于2018年10月1日开工,总工期630天。这在中国乃至全世界16万m³ LNG建造历史上,是首屈一指的最快工期计划。

2019-3-8 墙体六层混凝土浇筑

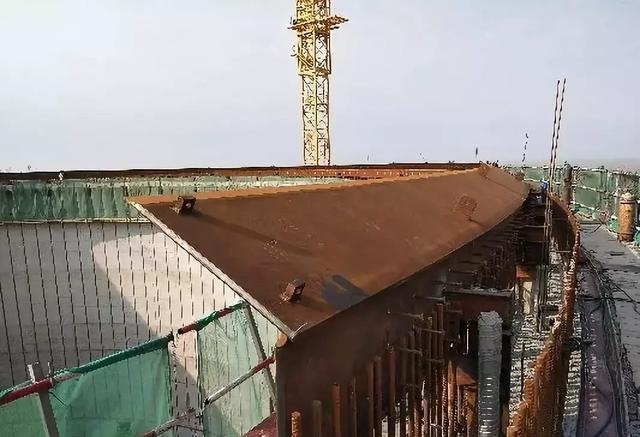

2019-3-13 拱顶蒙皮板铺装完成

2019-3-14 拱顶蒙皮板焊缝质量检查

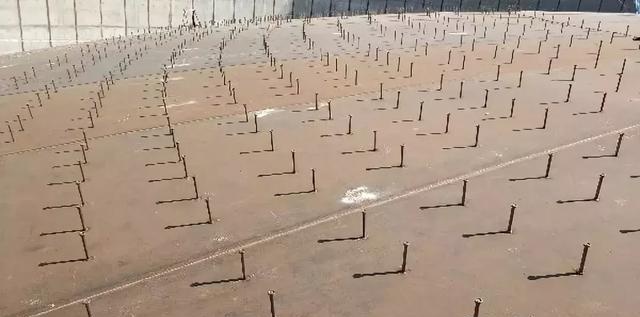

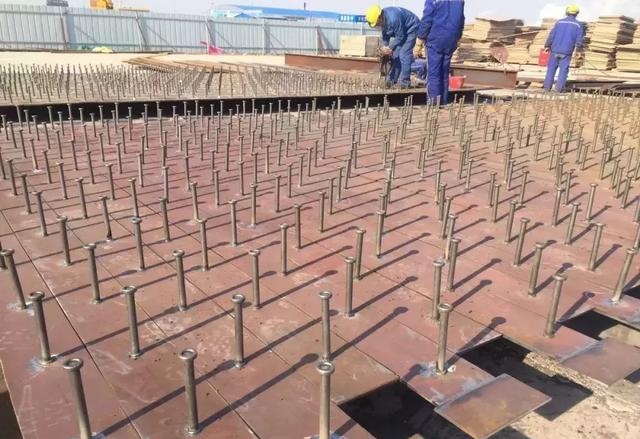

2019-3-14 预埋件画好十字线后栓钉焊接

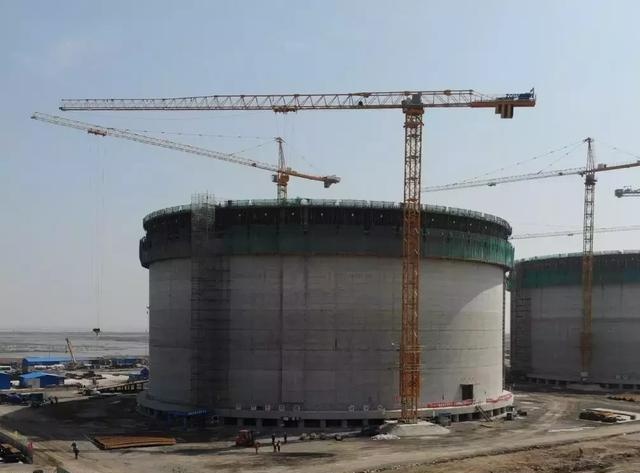

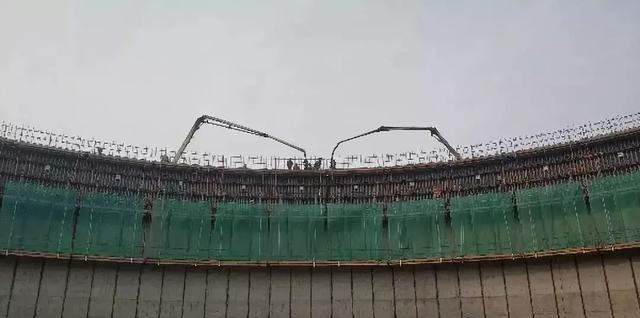

2019-3-16 墙体七层混凝土浇筑

2019-3-24 墙体八层混凝土浇筑

2019-3-31 拱顶栓钉焊接

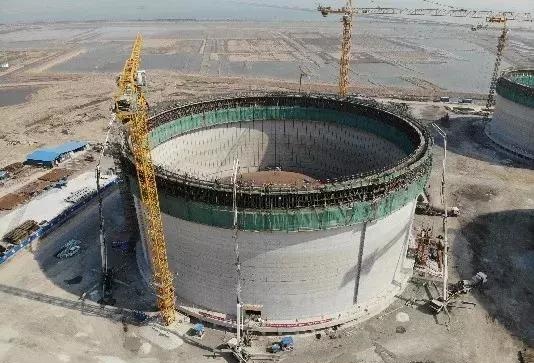

2019-4-1 墙体九层混凝土浇筑

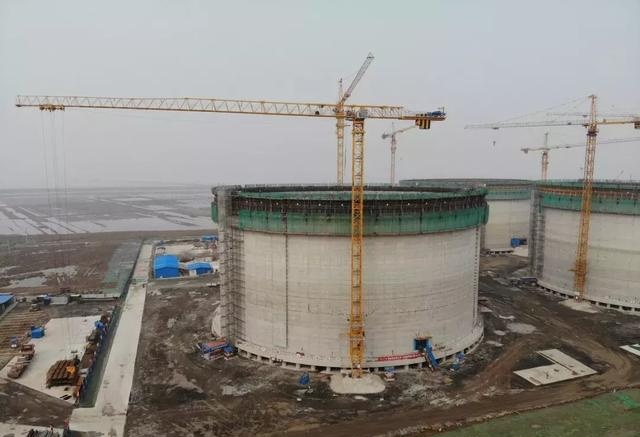

2019-4-13 墙体十层混凝土浇筑

2019-4-19 承压环安装

2019-4-30 墙体十一A混凝土浇筑

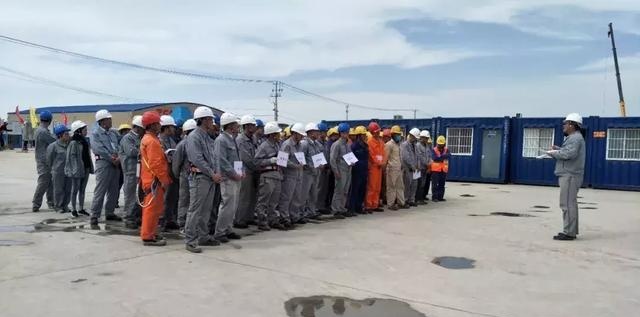

2019-5-4 气顶升预演交底

2019-5-5 气顶升正式开始

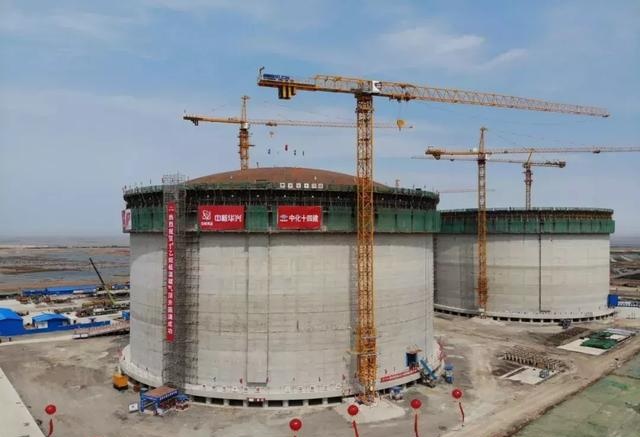

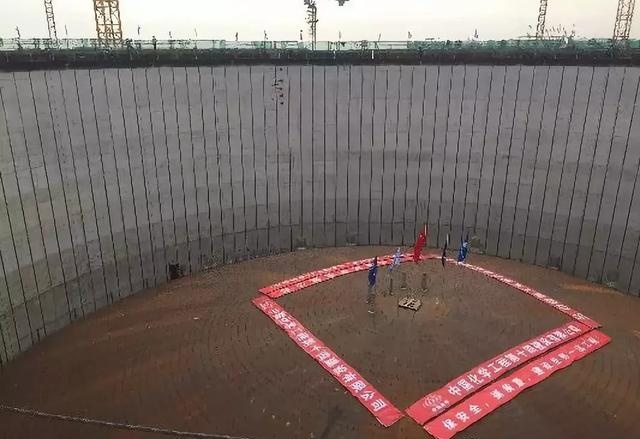

2019-5-5 T-001储罐拱顶气顶升圆满完成
